安全稳定
安全简报
首页 >> 安全稳定 >> 安全简报 >> 正文

化学楼综合改造工程施工进度简报第二期

作者:  发布:2020-07-14 17:27:38  点击量:

1、7月6日,学院在东三楼321会议室组织召开化学楼综合改造项目图纸会审。武汉华中科大建筑规划设计研究院有限公司、武汉华胜工程建设科技有限公司、扬州天辉实验室装备环保工程有限公司、武汉天遁建设有限公司安排相关人员参与会议。图纸会审会议上,施工方与设计院分别对两个项目设计方案中的疑惑进行讨论,进一步明确具体施工细节。图纸会审会议结束后,紧接着监理单位组织召开第一次监理会议,为减少施工对楼内现有设施的破坏和影响,监理要求施工方对楼内现有设施进行成品保护,并对成品保护的要求和标准进行明确说明。为保证后续顺利推进工作进度,监理要求每周二下午2:30召开监理会议,对每周施工进度和施工遇到的困难进行通报和讨论协调。

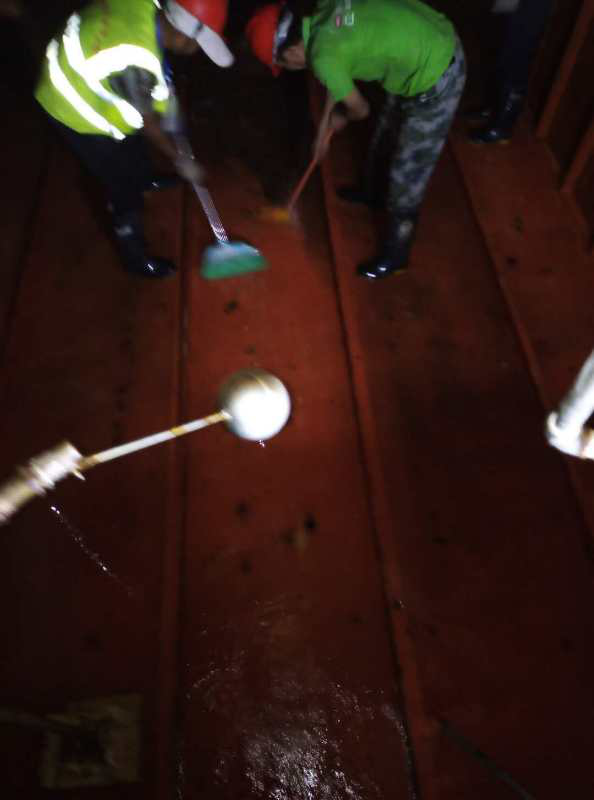

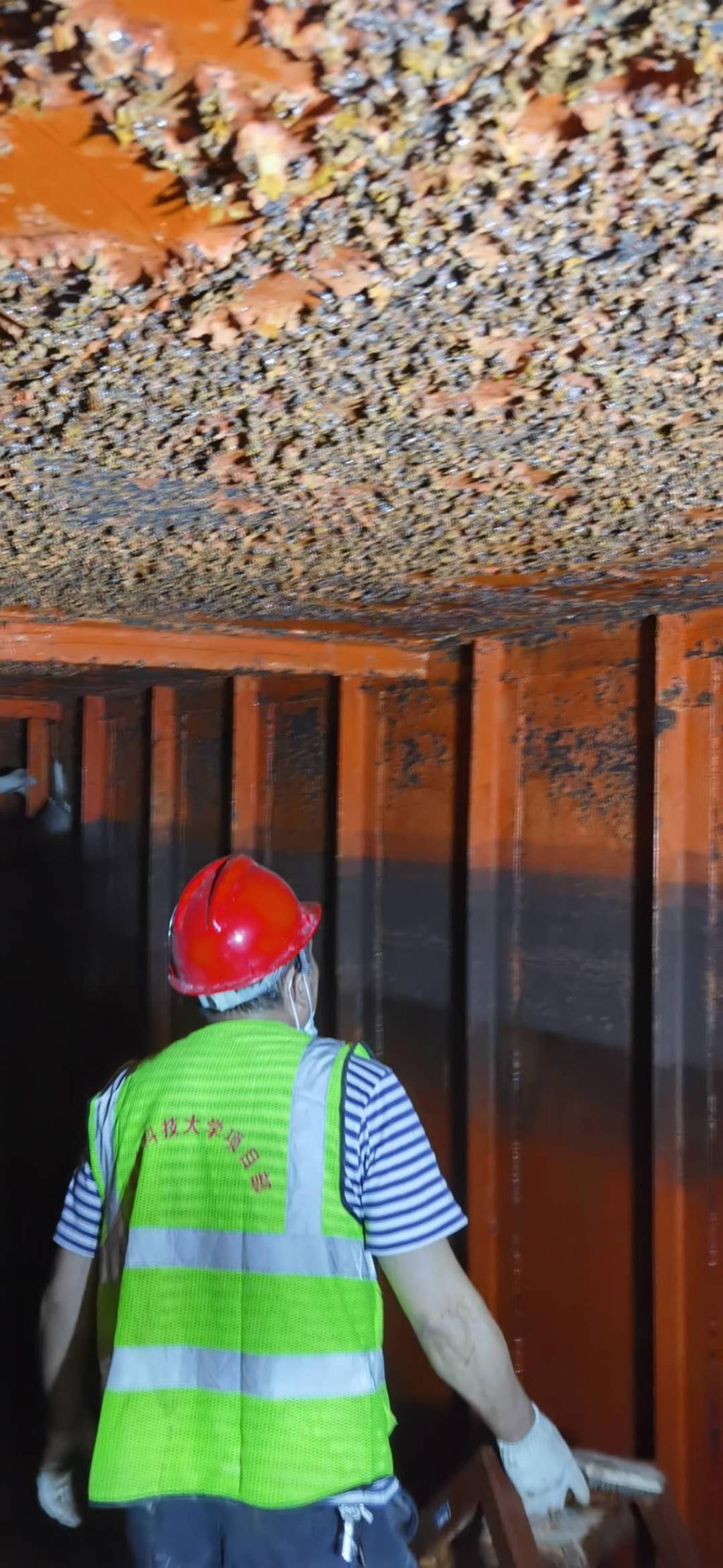

2、73日至10日,通风改造施工队已按图纸对楼内所有需要更换的实验台和通风柜进行了拆除,对楼顶设备层需要更换的风机进行拆除。7月11日开始,进行排风管道和室内风井的拆除,按照计划,7月15日基本完成室内拆除工作。



3、因施工需要,自7月9日起,对化学楼附楼楼后路段进行临时封闭,禁止车辆和无关人员出入。

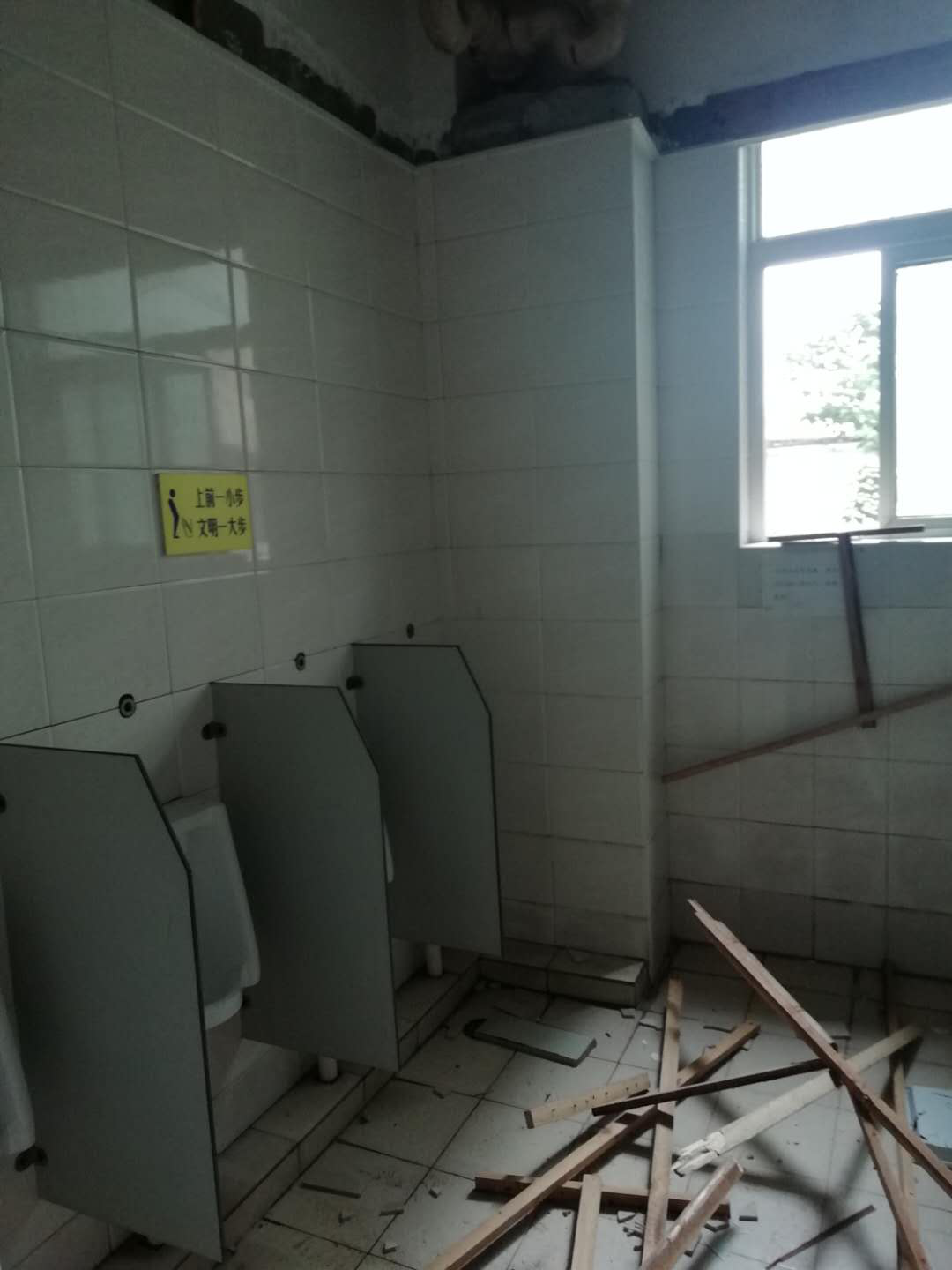

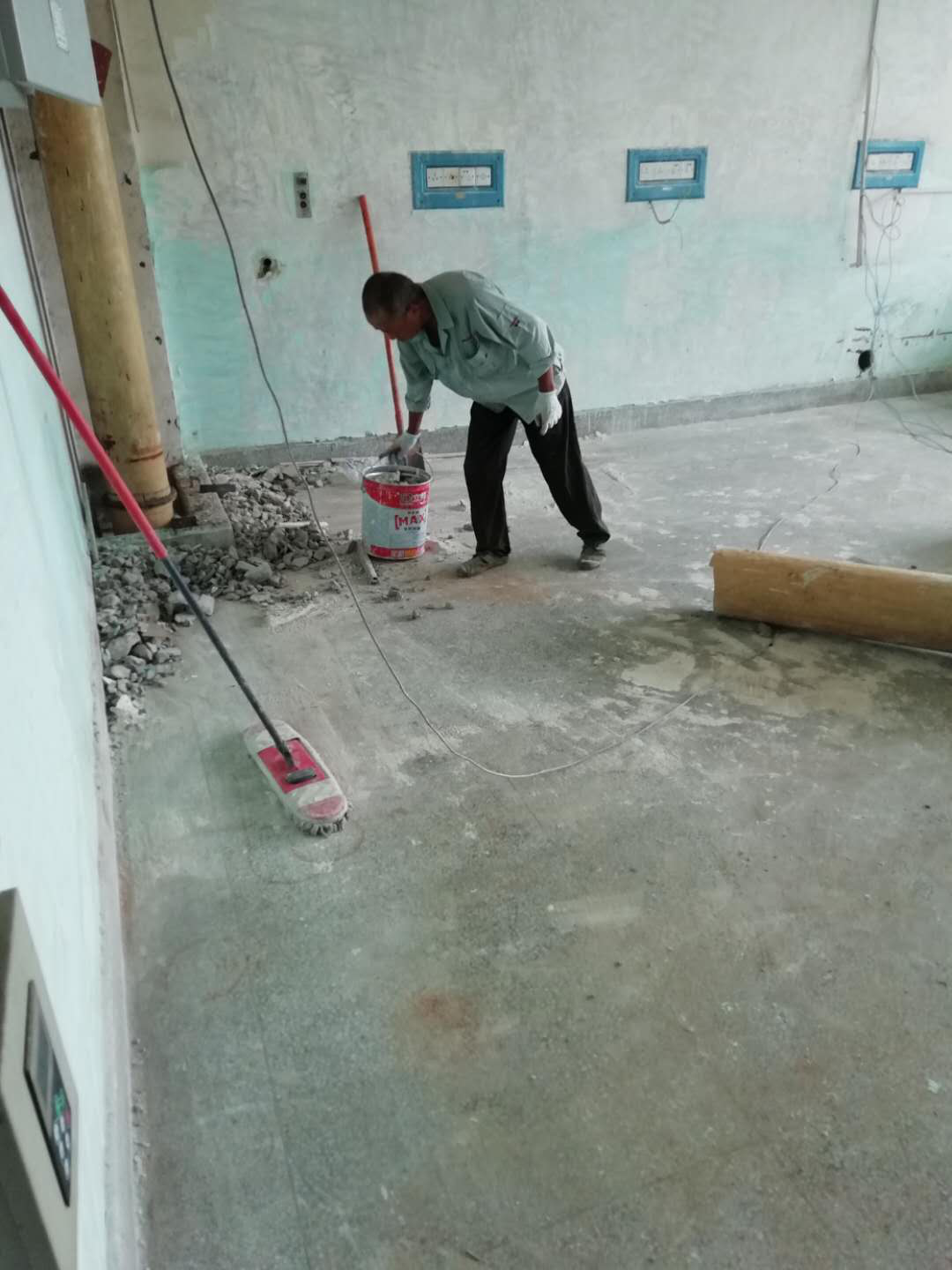

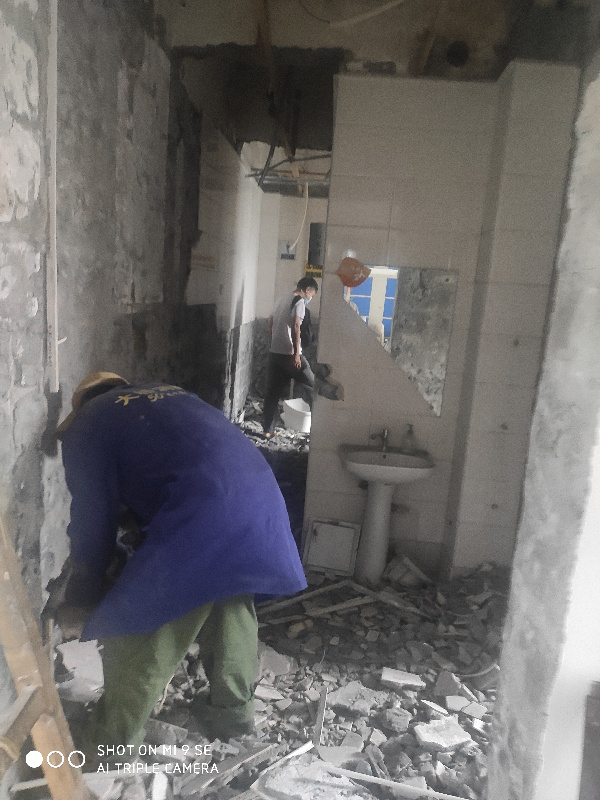

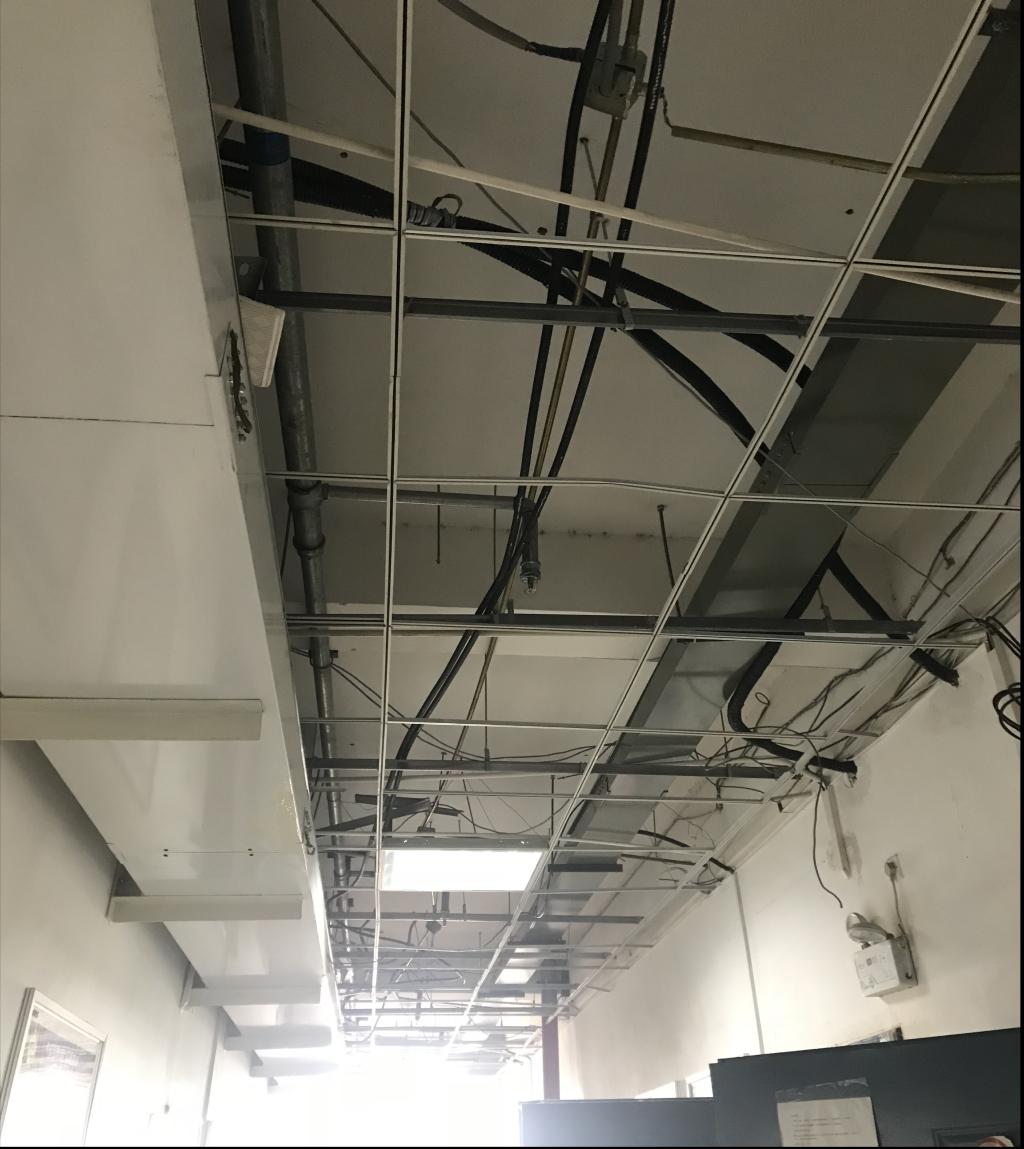

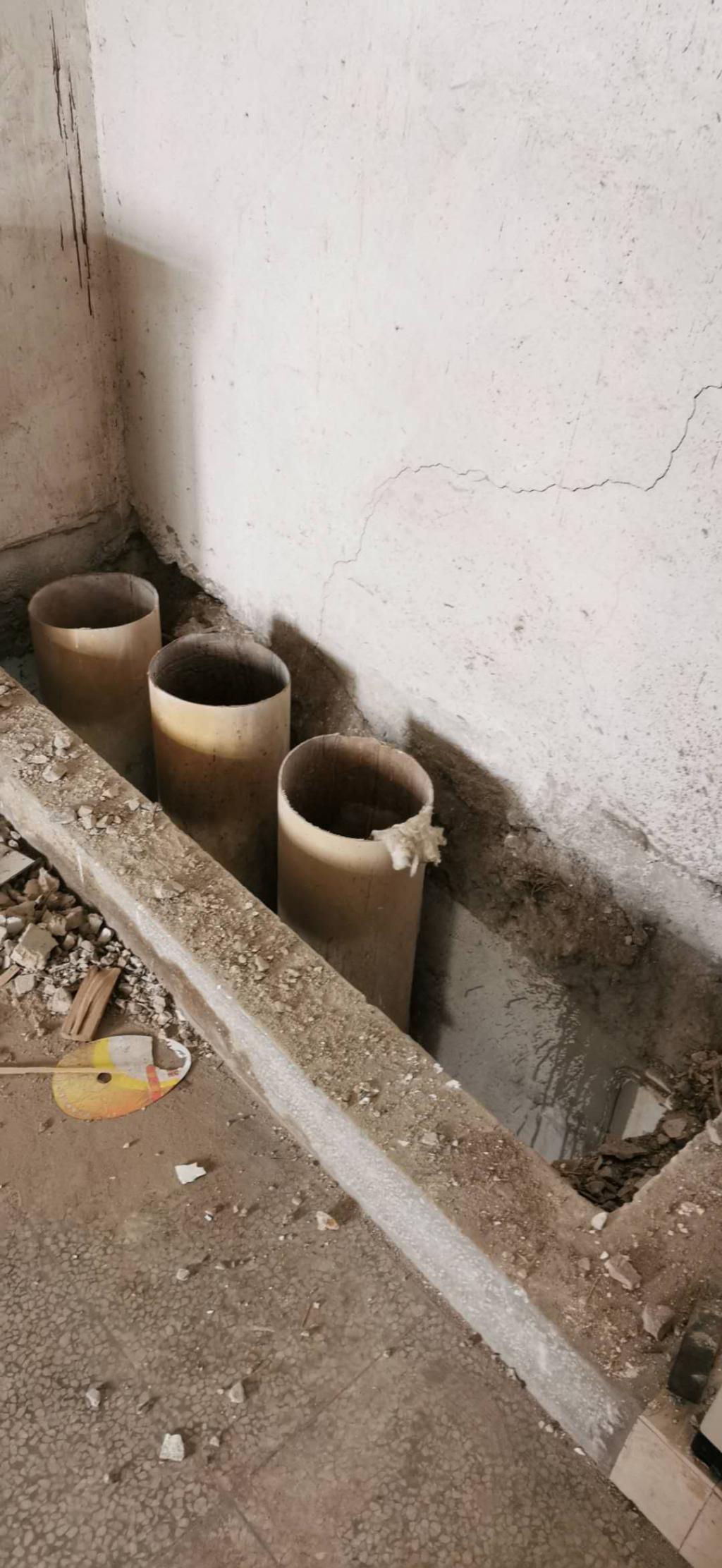

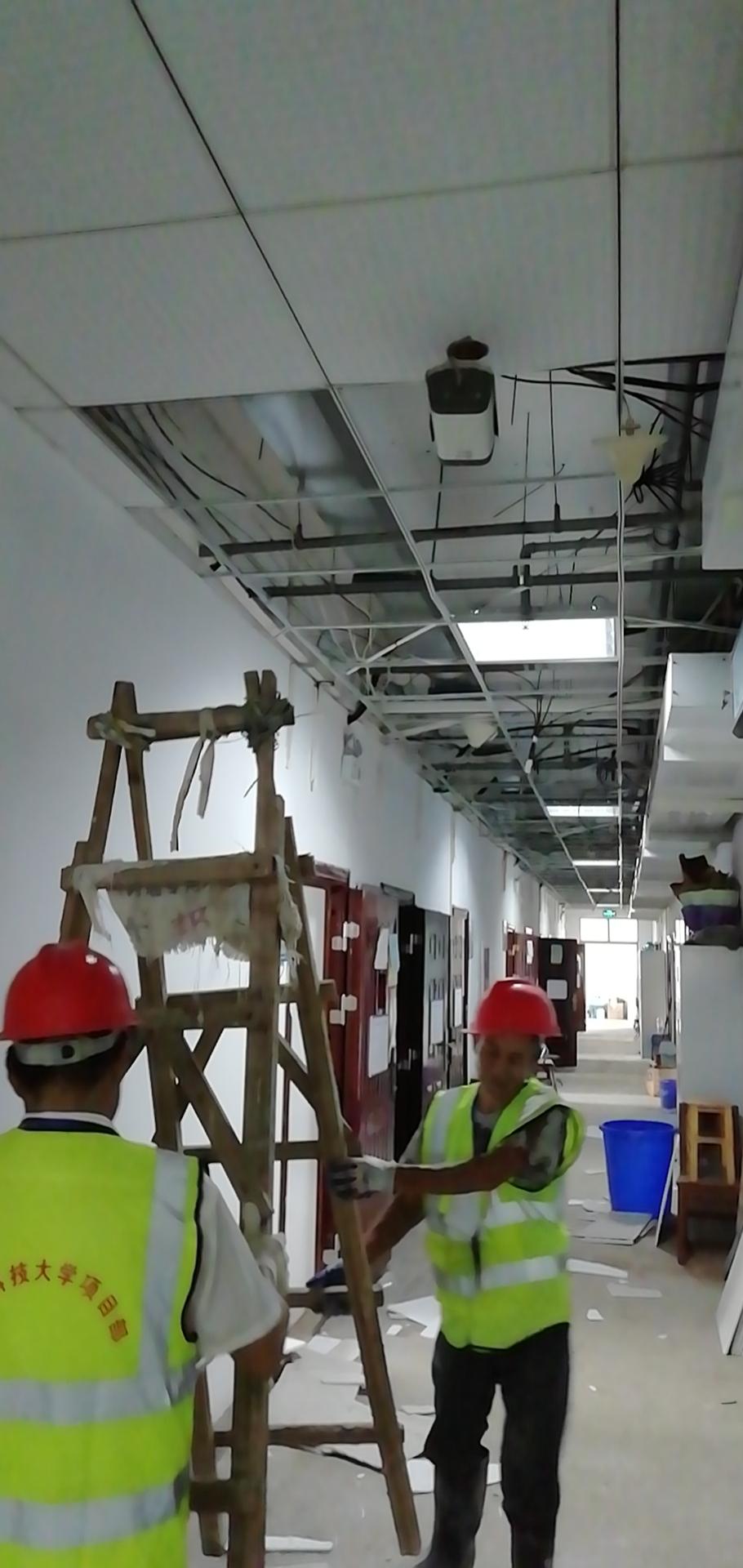

4、7月3日至12日,给排水改造施工队完成了1-9层给排水主管拆除,6-9层走道吊顶拆除工作。按照招标文件要求,7月8日对楼顶水箱进行清洗。为施工需要,随后关闭3-9层生活用水水阀,仅保留对一二层供水。此次上下水改造要解决科研废水和生活污水分别排放问题,因此需要更换卫生间主水管,会对卫生间吊顶、墙面和地面产生破坏,为恢复卫生间破坏面,同时解决卫生间排水支管经常堵塞和部分楼层卫生间漏水问题,此次改造将对3-9层卫生间进行翻修,对洁具进行更换。给排水改造施工队已于7月10日起,对3-9层卫生间进行拆除。



网站:www.zixutech.net COPYRIGHT 2023 版权所有:威尼斯电子游戏大厅 - 威斯尼斯人娱乐2299国际
地址:武汉市洪山区珞喻路1037号威尼斯电子游戏大厅化学楼
邮编:430074

  • 微信公众号

Baidu
sogou
Baidu
sogou
