安全稳定
安全简报
首页 >> 安全稳定 >> 安全简报 >> 正文

化学楼综合改造工程施工进度简报第一期

作者:  发布:2020-07-07 17:22:29  点击量:

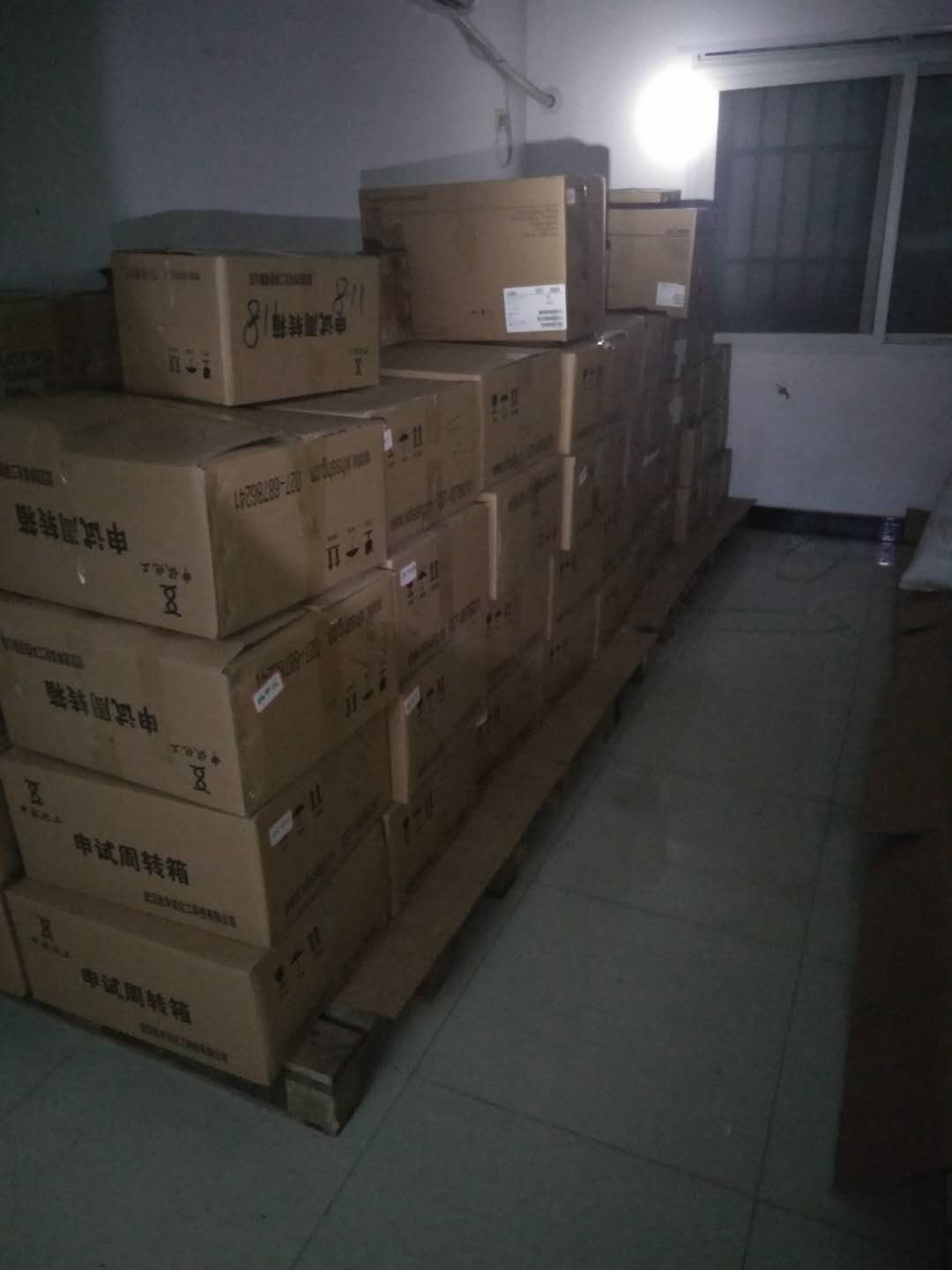

1、自6月28日至7月1日,搬家公司进场协助化学楼清理搬运物品。因部分实验室没有按照学院要求,提前对实验室物品进行清理,导致搬运进度延迟,原计划三天完成的搬运任务,还有剩余,直到第四天才完成。按照原有清理搬运计划,普通化学品搬入化学楼C栋一楼暂存,为防止梅雨季节使化学试剂受潮,C栋一楼堆放化学试剂的地面已加隔板、纸箱来做好防护措施;为防止夏天天气炎热加快试剂挥发,已对C栋一楼6个空调进行检修,现已全部正常开启。各实验室管制类试剂柜里的危险化学品,已搬入化学楼废弃物暂存柜存放,为防止与其他废弃物混淆,已张贴危险标识。实验室大部分气瓶已联系气体公司进行回收,少数气瓶转移到会议室或办公室存放。实验室小型设备、玻璃仪器等物品,按照原计划搬入办公室、会议室,剩余部分,搬至化学楼B栋走道指定区域暂存。实验室不易搬运的大型设备,已用塑料或防尘布做好防尘处理,放置在不影响施工的安全位置。各层大厅已接通临时供电,各实验室的冰箱已转移到大厅集中存放。

2、6月28日至29日,通风改造和给排水改造招标结果在中国政府采购网上公示,公示期间,均无异议,最终确定的中标单位分别是扬州天辉实验室装备环保工程有限公司和武汉天遁建设有限公司。

3、自6月29日起,两个施工方已安排人员进场熟悉施工环境,做好施工前准备工作。为保证后期顺利施工,施工方逐个房间指导物品清理,确保留出施工安全距离。因最后一次通风改造需求征集是在疫情期间进行的统计,没法到现场实地测量,为保证施工图纸与实验室实际情况向吻合,再次对通风改造需求进行核实,少数实验室需求仍有变更。通风改造施工方及时按照老师的需求,修改图纸,最终图纸在7月2日完成修改。7月3日至4日,通风改造图纸已与全体老师完成签字确认。为方便后续施工,化学楼综合改造小组决定,老师对图纸签字确认后,如房间整体改造并已清空,学院可以使用备用钥匙开门,供施工方入内施工;部分改造,在拆除期间,要安排人员值守,随时开门,协助施工方入内施工。

4、7月2日,学院在东三楼321会议室组织召开化学楼综合改造项目协调会。实验室与设备管理处、武汉华中科大建筑规划设计研究院有限公司、武汉华胜工程建设科技有限公司、扬州天辉实验室装备环保工程有限公司、武汉天遁建设有限公司安排相关人员参与会议。会议对工程建设涉及的相关内容和各有关部门责任任务分工进一步明确,对工程建设进行了安排部署。会议上大家一致认为,各个部门要沟通协调好,全力配合施工,施工方要确保安全施工,规范操作,保证改造项目保质保量如期完成。

5、7月3日,两个施工方正式进场施工。给排水改造施工方利用一天时间,对现场给水情况进行排查,现已明确化学楼实际给水情况,为方便拆除,已关闭屋顶水箱供水管路,4-9层实验室已停水。通风改造主要采取横向拆除,7月4日已完成9层实验室拆除任务,今天开始拆除8层。给排水改造采取横向和纵向结合的方式,目前已拆除4-9层给排水管道的石膏板,后续将安排拆除水管、挖地漏等施工工序。

网站:www.zixutech.net COPYRIGHT 2023 版权所有:威尼斯电子游戏大厅 - 威斯尼斯人娱乐2299国际
地址:武汉市洪山区珞喻路1037号威尼斯电子游戏大厅化学楼
邮编:430074

  • 微信公众号

Baidu
sogou
Baidu
sogou
